[ 索引号 ] | 115001110093482494/2025-00089 | [ 发文字号 ] | 大足水利审批〔2025〕38号 |
[ 主题分类 ] | 水利、水务 | [ 体裁分类 ] | 行政许可 |
[ 发布机构 ] | 大足区水利局 | [ 发布日期 ] | 2025-04-21 |
[ 成文日期 ] | 2025-04-09 | [ 有效性 ] |
[ 索引号 ] | 115001110093482494/2025-00089 |
[ 发文字号 ] | 大足水利审批〔2025〕38号 |
[ 主题分类 ] | 水利、水务 |
[ 体裁分类 ] | 行政许可 |
[ 发布机构 ] | 大足区水利局 |
[ 发布日期 ] | 2025-04-21 |
[ 成文日期 ] | 2025-04-09 |
[ 有效性 ] |
关于足201H20平台压裂取水项目准予行政许可的决定
大足水利审批〔2025〕38号
重庆市大足区水利局
关于足201H20平台压裂取水项目准予行政许可的决定
重庆越创石油钻采工程有限公司:
你单位报送的《渝西页岩气田足208井区开发产能建设平台(2023年)-足201H20平台压裂取水项目水资源论证报告书(报批稿)》《取水许可申请书》等相关资料收悉。经审核,申请材料基本齐全,符合规定要求。根据《中华人民共和国行政许可法》第三十八条、《水行政许可实施办法》第三十二条第一项、《取水许可和水资源费征收管理条例》(国务院令第460号)和《取水许可管理办法》(水利部令第34号)等相关规定,对足201H20平台压裂取水项目作出准予行政许可决定如下:
一、基本情况
足201H20平台压裂项目位于重庆市大足区万古镇峰高村,主要为页岩气勘探施工及开采。项目通过泵站从胜天湖水库提水至平台蓄水池后对各个井依次进行压裂施工。项目井场由东向西布置,井场内共有6个井口,位于井场两侧,井口布置在一条纵轴线上,两组井口之间间隔为80m。预计2025年4月开始压裂施工,12月完成施工。项目通过泵站从胜天湖水库提水至平台蓄水池后对各个井依次进行压裂施工。
二、取水地点、用途及取水量
本项目取水地点重庆市大足区万古镇升斗村3组胜天湖水库(东经105°54′47.7″,北纬29°42′37.6″),取水水源类型为地表水,取水类型为自备水源,取水用途为工业用水,取水方式为泵站提水;核定年取水量50.43万m3,供水保证率95%。
三、取水水源可靠性
本项目取水口断面在P=95%保证率下年可供水量1280.8万m3;本项目50.43万m3/年,且规划水平年坝址以上无新增大的取水户,在保障胜天湖水库原有人饮、灌溉、生态用水及其他现有取水户取水的前提下取水,取水水源水质、水量满足压裂用水需求。
四、退水情况
本项目无退水情况。
五、取退水影响
本项目总取水量50.43万m3,项目取水是在保障胜天湖水库原有人饮、灌溉、生态用水及其他现有取水户取水的前提下取水,不会对胜天湖水库所在水功能区以及河道生态产生影响,故本项目对第三者用水户用水权益影响较小。
本项目生活污水一部分通过旱厕收集作为农肥,一部分收集在集液池作压裂施工使用,不外排;项目钻井作业废水主要包括钻井废水(完钻后剩余水基钻井液上清液)、洗井废水、方井雨水和压裂废水,其处置方案为:钻井废水现场处理后部分回用于钻井液泥浆的配制,剩余部分用于配制压裂液;方井雨水定期通过泵泵入废水罐中,用于钻井作业用水,完钻后剩余部分用于配制压裂液;压裂返排液大部分用于区块其他钻井平台配制压裂液,不能回用的压裂废水由罐车运转运四川瑞利生物科技有限公司处理达标,后外排,不会对水功能区、水生态以及第三方产生不利影响。
六、节水评价
原则同意对节水评价的分析。你单位应加大节水工作力度,落实好用水定额等相关制度,加强输水管道系统管理,提高用水效率。
七、取水计量及管理要求
你单位应当在取水口取水管道上安装符合国家相关技术质量标准的取水计量设施,计量设施投入使用后,定期进行检定或者校准,保证计量设施正常运行和量值的准确性。本项目的节水设施、计量设施等应与本项目同时设计、同时施工、同时投入使用。
你单位应逐月建立取用水台账,按要求如实报送取水量,按季足额缴纳水资源费。每年12月31日前向我局报送年度取水情况总结和下一年度的取水计划,报我局审批实行计划取水。
八、取水工程核验
本取水工程试运行满30日后,应在60日内向我局报送取水工程验收材料,经我局验收合格并核发取水许可证后,方可正式取水运行。
九、其他要求
(一)若本取水项目取水规模、取水地点、取水量和取水用途等发生变化,应重新进行水资源论证,重新申请取水;若取水权人名称或者法定代表人变更,应向我局提出变更申请,并办理变更手续。有效期届满,若需要延续,应当在有效期届满45日前按有关规定向我局提出延续取水申请。
(二)本取水许可申请批准后3年内,若取水工程未开工建设,本取水许可申请审批文件自行失效。

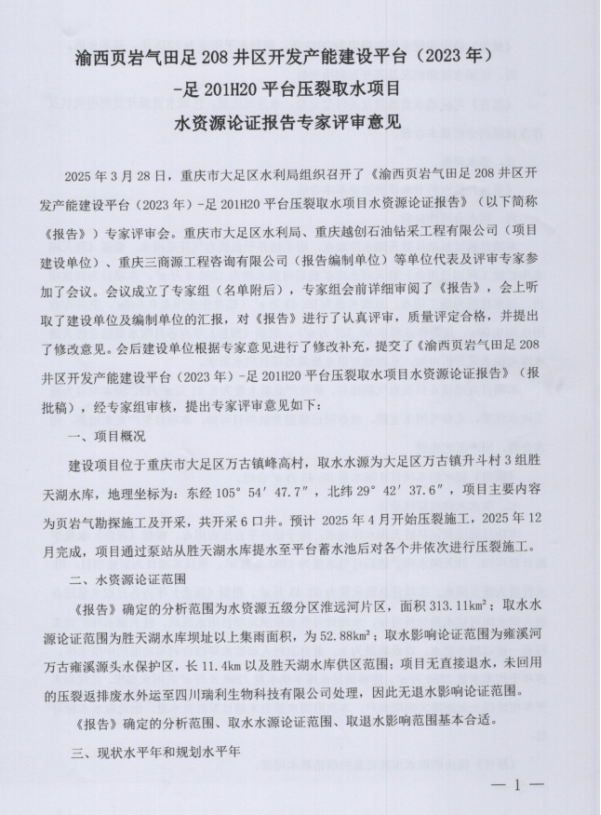

附件:渝西页岩气田足208井区开发产能建设平台(2023年)足201H20平台压裂取水项目水资源论证报告专家评审意见
重庆市大足区水利局
2025年4月9日
(此件主动公开)
附件

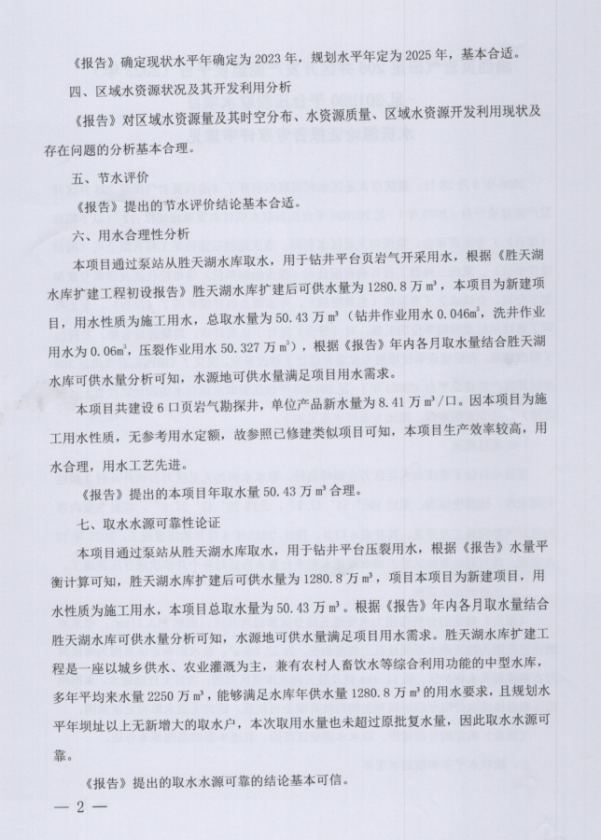

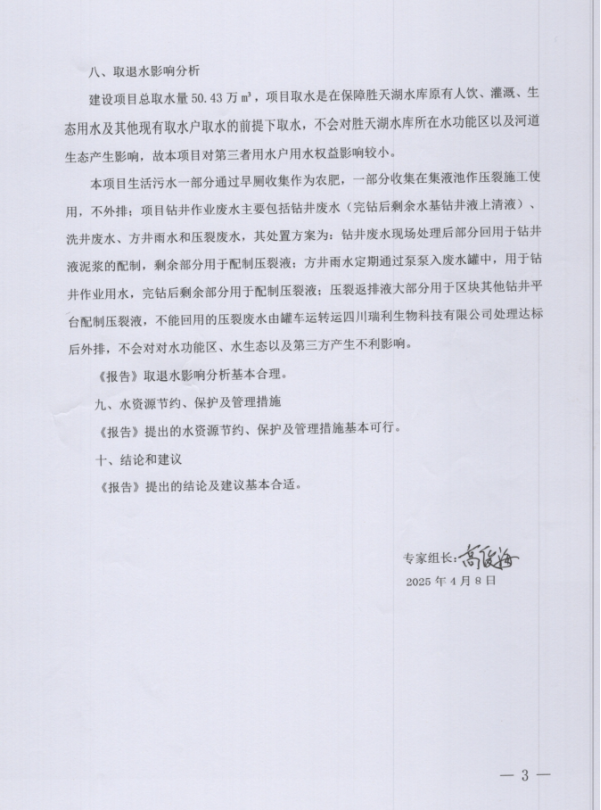

1
