关于重庆市大足区胜天湖水库中型灌区建设项目(二期)实施方案的批复
大足水利审批〔2025〕60号
重庆市大足区水利局
关于重庆市大足区胜天湖水库中型灌区建设项目(二期)实施方案的批复
重庆市大足区村镇供水服务中心:
你中心《关于审批重庆市大足区胜天湖水库中型灌区建设项目(二期)实施方案的请示》(大足村镇供水中心文〔2025〕9号)及有关资料收悉,结合大足区水利局组织专家对该工程的评审意见,经研究,同意该工程实施方案,现批复如下:
一、工程规模及建设任务
(一)工程规模

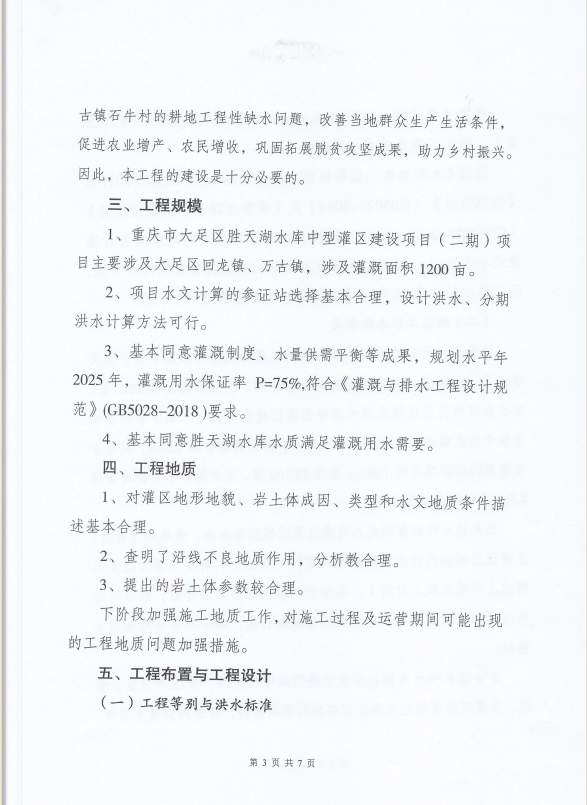

1.设计基准年:2024年;规划水平年:2029年
2.灌溉保证率:P=75%
3.建设规模:
根据《重庆市大足区胜天湖水库中型灌区建设项目(二期)》,确定工程为重点中型灌区工程。

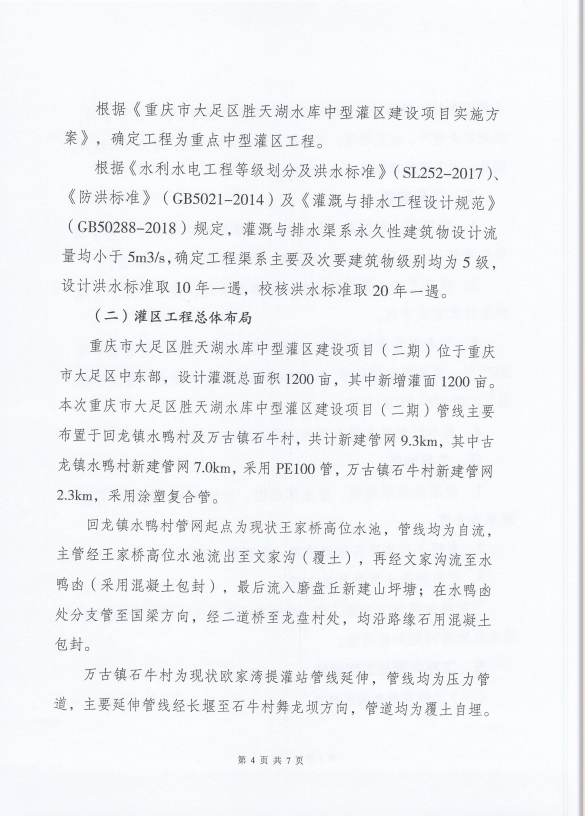

根据《水利水电工程等级划分及洪水标准》(SL252-2017)、《防洪标准》(GB5021-2014)及《灌溉与排水工程设计规范》(GB50288-2018)规定,灌溉与排水渠系永久性建筑物设计流量均小于5m³/s,确定工程渠系主要及次要建筑物级别均为5级,设计洪水标准取10年一遇,校核洪水标准取20年一遇。
(二)建设内容
1. 回龙镇水鸭村:新建配水管网DN160-DN250共计7.0km,管网配套检修闸阀井、放空阀井、泄水阀井等共计64座。
2. 万古镇石牛村:新建配水管网D140-D273共计2.3km,管网配套检修闸阀井、放空阀井、泄水阀井等共计30座。
二、工程建设工期
工程施工总工期3个月。
三、工程总投资及资金来源

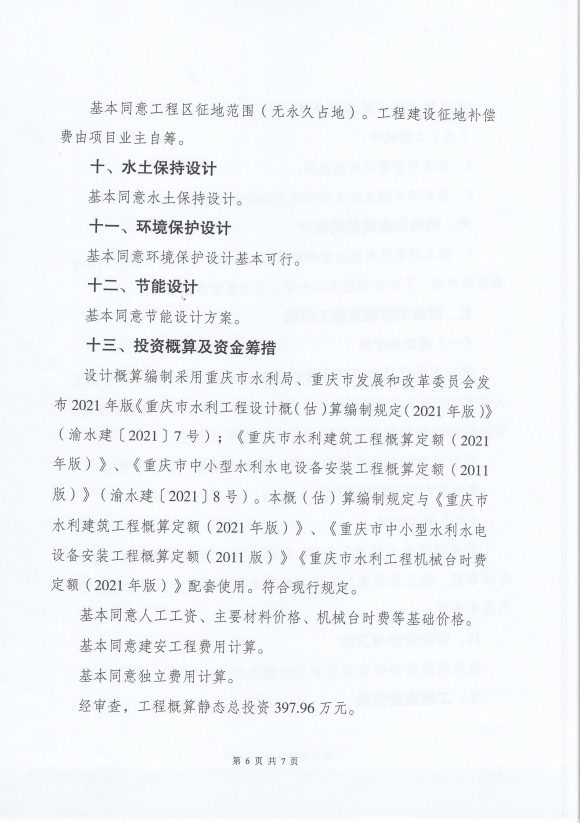

重庆市大足区上游水库中型灌区续建配套与节水改造项目(二期)概算静态总投资397.96万元。其中:建筑工程313.82万元;施工临时工程15.82万元;独立费用49.37万元;基本预备费18.95万元。
项目建设资金为渝财农〔2024〕1号下达的“增发国债重庆市大足区胜天湖水库中型灌区建设项目”结余资金。
四、工程效益
灌溉效益按有、无项目对比灌溉和农业技术措施可获得的总增产值,用水利分摊系数法计算。灌区主要农作物在有、无水情况下的产量调查及所收集的粮食部门目前农产品定购价格,参考其他灌区有关资料和未来市场价格的变化情况,同时结合未来生产技术水平的发展综合分析,推求出灌区主要农作物在有、无水情况下的对比单位面积产量及增产成果和农产品价格,经计算增加灌溉效益约为40万元。
五、其他
(一)在施工图设计阶段应进一步完善和优化设计。
(二)项目法人为重庆市大足区村镇供水服务中心。项目法人要严格执行项目法人责任制、招标投标制、工程监理制、合同管理制、公示等制度,建立健全工程质量、安全管理体系,确保工程建设质量、安全;建设资金要按照《重庆市水利发展资金使用管理实施细则》(渝财农〔2017〕79号)要求使用和管理;同时抓紧作好各项准备工作,确保工程如期建成。
(三)根据重庆市水利局办公室《关于加强农村水利工程建设项目验收工作的通知》(渝水办农〔2017〕51号)精神,该工程竣工验收由区水利局组织。
(四)该主体工程开工前,项目法人应到区水利局进行安全监管备案。开工后,项目法人应按照水建管〔2013〕331号要求,在15个工作日内将开工情况的书面报告报区水利局备案。
(五)工程施工过程中,严禁随意进行设计变更,若因建设条件发生较大变化确需进行设计变更的,应严格按照相关规定完善设计变更手续。
(六)工程开工后,项目法人应每月28日前将工程建设进度和完成投资等基本情况向市水利局报送《中型灌区节水配套改造项目建设进度月报表》。

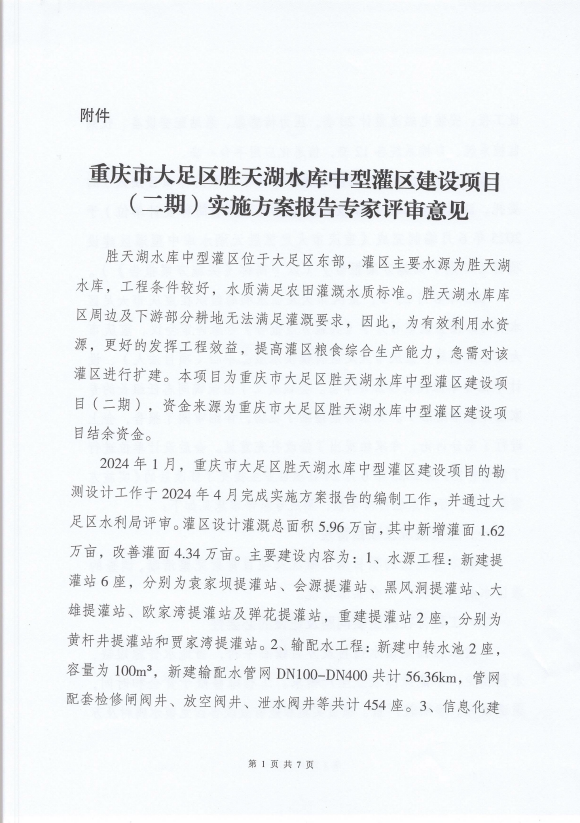

附件:专家组审查意见
重庆市大足区水利局
2025年6月24日
