重庆市大足区水利局关于重庆市大足区龙水湖水库中型灌区续建配套与节水改造项目实施方案的批复

大足水利审批〔2024〕27号

重庆市大足区水利局

关于重庆市大足区龙水湖水库中型灌区

续建配套与节水改造项目实施方案的批复

重庆市大足区村镇供水服务中心:

你中心《关于审批重庆市大足区龙水湖水库中型灌区续建配套与节水改造项目实施方案的请示》(大足村镇供水中心文〔2024〕4号)及有关资料收悉,结合大足区水利局组织专家对该工程的评审意见,经研究,同意该工程实施方案,现批复如下:

一、工程规模及建设任务

(一)工程规模

1.设计基准年:2022年;规划水平年:2030年

2.灌溉保证率:P=75%

3.建设规模:

龙水湖水库中型灌区设计灌面2.67万亩,其中改善灌面1.51万亩,恢复灌面1.16万亩。主要建设内容为:

1)水源工程:共13座提灌站,其中:新建提灌站3座,分别为袁家二队提灌站、肖家院子提灌站、新堤坎提灌站;拆除重建提灌站3座,分别为黄泥提灌站、沙坝提灌站和田家寺提灌站提灌站;整治提灌站1座,为晏家桥提灌站;维持现状提灌站6座(跃进堤提灌站、桥亭子提灌站、桐子塝提灌站、小玉滩提灌站、罐子山提灌站、罐子坡提灌站)。

2)输配水工程:新建管道合计49.19km,管网配套检修闸阀井、放空阀井、泄水阀井等共计504座。

3)信息化建设工程:安装超声波流量计16套,压力传感器、泵站配套设备、视频监控系统、自控系统各13套。

灌溉管道:灌溉管道级别为5级,设计洪水标准取10年一遇。

灌溉、排水渠系建筑物:本项目晏家桥提灌站、田家寺提灌站、黄泥提灌站、袁家二队提灌站、肖家院子提灌站以及新堤坎提灌站装机功率超过0.1MW,小于1MW,故上述工程渠首建筑物级别为4级,设计洪水标准取20年一遇,校核洪水标准取50年一遇。沙坝提灌站装机功率小于0.1MW,故工程渠首建筑物级别为5级,设计洪水标准取10年一遇,校核洪水标准取30年一遇。

(二)建设内容

1.工程布置

龙水湖水库中型灌区设计灌面2.67万亩,其中改善灌面1.51万亩,恢复灌面1.16万亩。本工程渠首建筑物共13座,其中改造(建)1座,新建3座,拆除重建3座,维持现状6座;输配水渠(管)线总长49190m。

跃进堤提灌站(桥亭村)

设计灌溉面积2132亩,本次设计在原有主管网上进行延伸,合计管长6674m。包括:新建DN300*5SP-TNK耐磨涂塑复合管1514m、DN250-1.0Mpa PE管3882m、DN160-1.0Mpa PE管590m、DN110-1.0Mpa PE管688m,新建分水井27座。

桥亭子提灌站(桥亭村)

设计灌溉面积1908亩,本次设计在原有主管网上进行延伸,合计管长2011m。包括:新建DN200-1.0Mpa PE管739m、DN160-1.0Mpa PE管658m、DN110-1.0Mpa PE管614m,新建分水井14座。

晏家桥提灌站(复隆村)

设计灌溉面积1905亩,本次设计对已成晏家桥提灌站进行改造(水机设备更换,泵房重新装修),新建灌溉管网,合计管长3541m。包括:新建DN280-1.0Mpa PE管645m、DN250-1.0Mpa PE管378m、DN200-1.0Mpa PE管527m、DN160-1.0Mpa PE管1991m,新建分水井17座。

黄泥提灌站(黄泥村)

设计灌溉面积4751亩,本次设计对原有黄泥提灌站拆除重建,新建灌溉管网,合计管长6492m。包括:新建DN400*6SP-TNK耐磨涂塑复合管1117m、DN350*5SP-TNK耐磨涂塑复合管974m、DN250-1.0Mpa PE管4401m,新建分水井27座。

沙坝提灌站(横店村)

设计灌溉面积945亩,本次设计对原有沙坝提灌站拆除重建,新建灌溉管网,合计管长2522m。包括:新建DN250-1.0Mpa PE管84m、DN160-1.0Mpa PE管2438m,新建分水井14座。

田家寺提灌站(横店村)

设计灌溉面积2141亩,本次设计对原有田家寺提灌站拆除重建,新建灌溉管网,合计管长2193m。包括:新建DN300*5SP-TNK耐磨涂塑复合管1169m、DN200-1.0Mpa PE管1024m,新建分水井10座。

袁家二队提灌站(袁家村)

设计灌溉面积1887亩,本次设计新建袁家二队提灌站,新建灌溉管网,合计管长3265m。包括:新建DN300*5SP-TNK耐磨涂塑复合管992m、DN250-1.0Mpa PE管2273m,新建分水井13座。

肖家院子提灌站(红灯村)

设计灌溉面积2022亩,本次设计新建肖家院子提灌站,新建灌溉管网,合计管长6252m。包括:新建DN300*5SP-TNK耐磨涂塑复合管904m、DN250-1.0Mpa PE管629m、DN200-1.0Mpa PE管1291m、DN160-1.0Mpa PE管3428m,新建分水井24座。

新堤坎提灌站(长沙村、清源村、胜利村)

设计灌溉面积5029亩,本次设计新建新堤坎提灌站,新建灌溉管网,合计管长16240m。包括:新建DN400*6SP-TNK耐磨涂塑复合管3665m、DN350*5SP-TNK耐磨涂塑复合管2798m、DN250-1.0Mpa PE管5031m、DN200-1.0Mpa PE管1454m、DN160-1.0Mpa PE管3292m,新建分水井67座。

2.用水量测及灌区信息化

安装超声波流量计16套,压力传感器、泵站配套设备、视频监控系统、自控系统各13套。

3.机电及金属结构

本工程涉及水力机械及电气内容主要包括9座提灌站,分别为跃进堤提灌站、桥亭子提灌站、晏家桥提灌站、黄泥提灌站、田家寺提灌站、沙坝提灌站、肖家院子提灌站、袁家二队提灌站、和新堤坎提灌站。

二、工程建设工期

工程施工总工期7个月。

三、工程总投资及资金来源

重庆市大足区龙水湖水库中型灌区续建配套与节水改造项目工程部分概算静态总投资2939.27万元。其中:建筑工程1750.63万元;机电设备及安装工程507.07万元;施工临时工程155.55万元;独立费用327.01万元;基本预备费137.01万元。水土保持工程费用37万元,环境保护工程费用25万元。

项目建设资金为中央预算内专项资金及地方资金,其中中央预算资金2090万元,区级资金849.27万元。

四、工程效益

工程建成后,灌区输水建筑物基本为管道,并加强了配套用水管理,设计灌溉面积达到2.67万亩,其中改善灌溉面积1.51万亩,恢复灌溉面积1.16万亩,农田灌溉年新增节水量为293万m³,渠系水利用系数由0.51提高到0.84,管道水利用系数为0.97,满足节水规范的要求。

项目实施后,大大地提高了作物的产量,其中新增粮食作物产量187.97万kg,新增油料作物产量28.73万kg,新增其他农产品产量669.07万kg,灌溉总增产效益为3342.45万元,其中水利分摊总效益为668.49万元/年,为农民增加了收益,为建立和谐社会作出了贡献。

五、其他

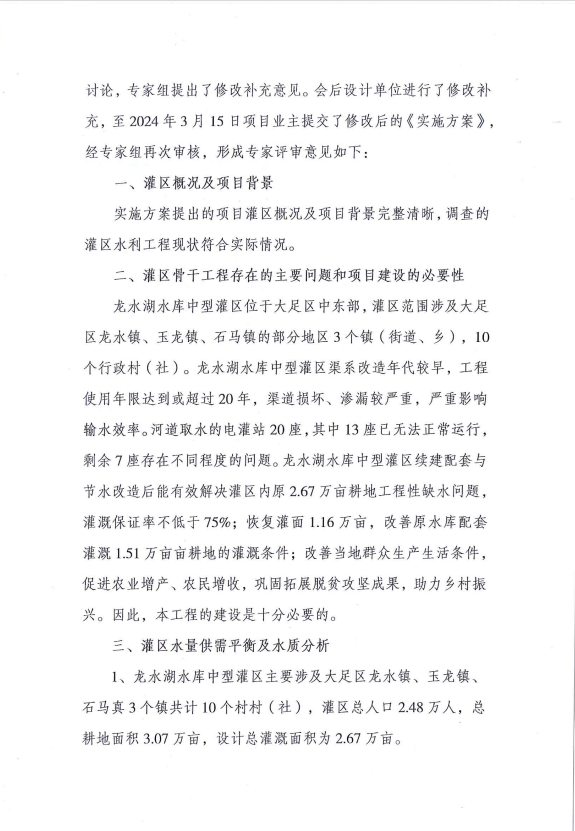

(一)在施工图设计阶段应进一步完善和优化设计。

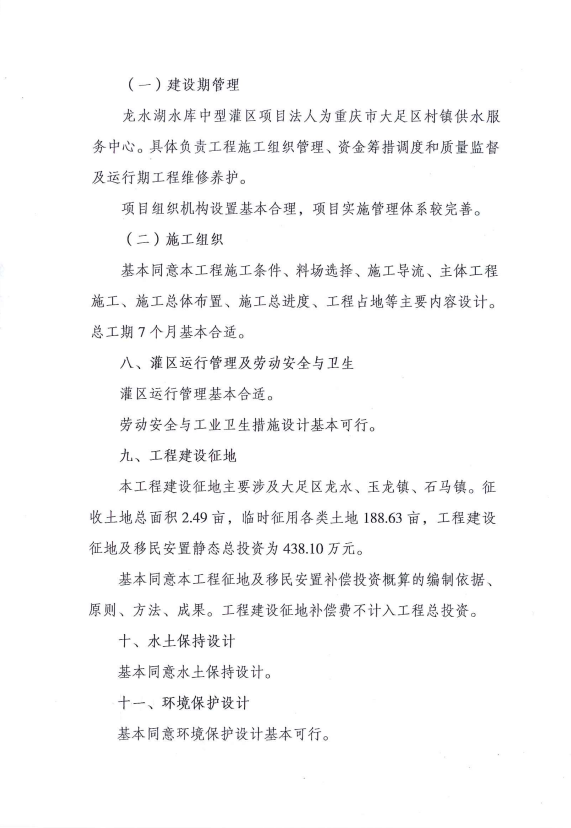

(二)项目法人为重庆市大足区村镇供水服务中心。项目法人要严格执行项目法人责任制、招标投标制、工程监理制、合同管理制、公示等制度,建立健全工程质量、安全管理体系,确保工程建设质量、安全;建设资金要按照《重庆市水利发展资金使用管理实施细则》(渝财农〔2017〕79号)要求使用和管理;同时抓紧做好各项准备工作,确保工程如期建成。

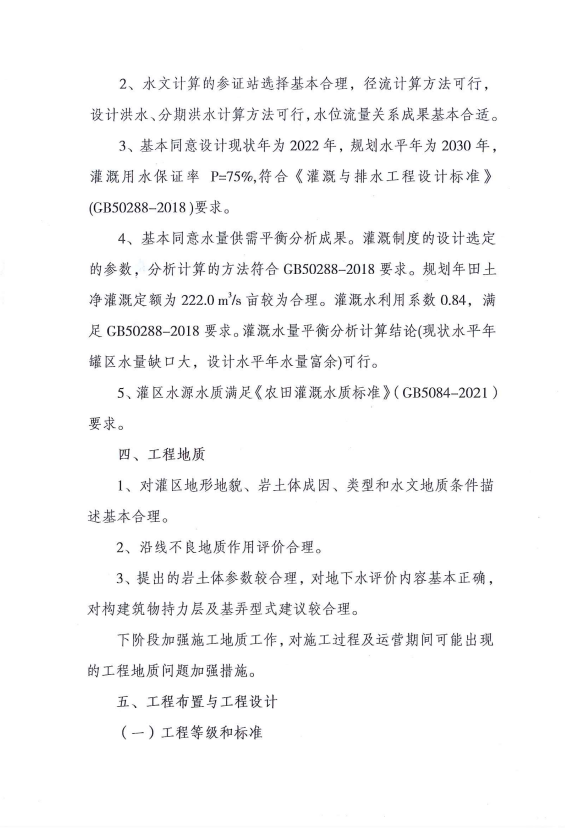

(三)根据重庆市水利局办公室关于《加强农村水利工程建设项目验收工作的通知》(渝水办农〔2017〕51号)精神,该工程竣工验收由区水利局组织。

(四)该主体工程开工前,项目法人应到区水利局进行安全监管备案。开工后,项目法人应按照水建管〔2013〕331号要求,在15个工作日内将开工情况的书面报告报区水利局备案。

(五)工程施工过程中,严禁随意进行设计变更,若因建设条件发生较大变化确需进行设计变更的,应严格按照相关规定完善设计变更手续。

(六)工程开工后,项目法人应每月28日前将工程建设进度和完成投资等基本情况向市水利局报送《中型灌区节水配套改造项目建设进度月报表》。

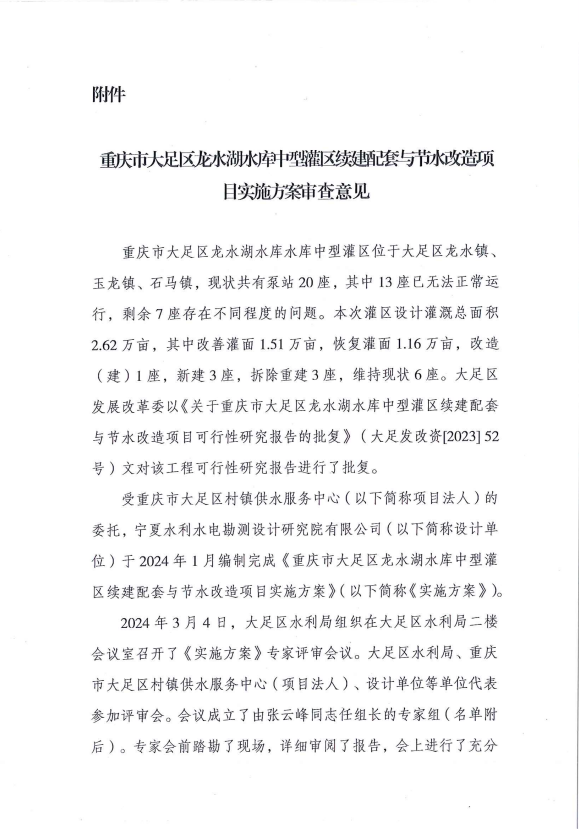

附件:专家组审查意见

                   

                        重庆市大足区水利局

2024年3月21日

(此件主动公开)

  重庆市大足区水利局规划设计科(行政审批科)              2024年3月21日印发  
